家づくりは”流れ”を知ると失敗しにくい!?
印西市・佐倉市・八千代市・白井市・我孫子市

有限会社酢﨑工務店

01.

家づくりスケジュールはどの位かかる?

注文住宅の家づくりにかかる期間は、おおよそ6ヶ月~1年が一般的です。

ただし、これはあくまでも目安で、

・土地をすでに持っているか

・こだわりの多さ

・打合せの回数

・住宅ローンの状況

等によって前後します。

●土地有の場合:約6ヶ月~9ヶ月

●土地なしの場合:約8ヶ月~1年

『土地探しから始める』方は、全体が長くなる傾向があります。

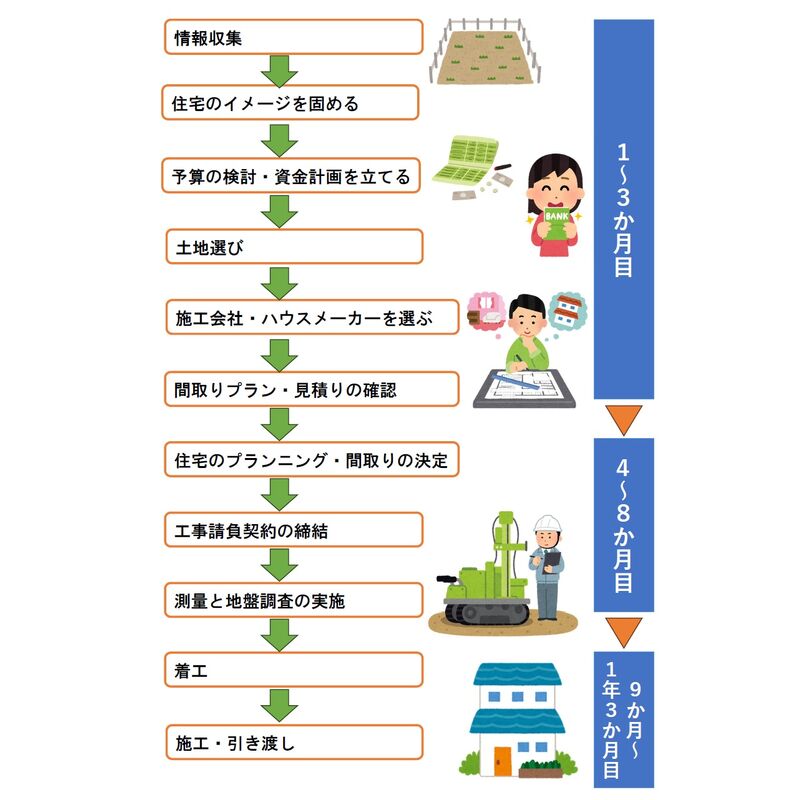

スケジュールの疑問

02.

ステップごとに見る、家づくりのスケジュール①~③

①情報収集・資金計画(約1ヶ月~2ヶ月)

 先ずは住宅会社・工務店選びです。

チェックポイントは、施工事例のデザインが好みに合うか/性能(断熱・耐震・省エネ)への考え方/相談しやすさ/地元での実績

などが判断のポイントです。

 この段階で住宅ローンの準備を進めていくと後がスムーズに進みます。

家づくりにかかる費用はざっくり下記のような項目になります。

建物本体・付帯工事・外構・諸経費・家具や家電・引っ越し費用

②土地探し・敷地調査(約1ヶ月~2ヶ月)

土地探しでは、【建てたい家が建つかどうか】【日当たりや動線の取り方】【駐車場の配置】を考える上で不動産会社や建築会社と共に進めるのがおすすめです。

③プラン・間取りの打合せ(約1ヶ月~2ヶ月)

 間取り・収納・動線・デザイン・性能などを決めていきます。

ここで大切になってくるのは「全部やりたい」ではなく、ご家族にとっての優先順位を決めることです。

プランニング

03.

ステップごとに見る家づくりスケジュール④~⑥

④契約・住宅ローン審査(約2週間~4週間)

◆工事請負契約書のチェックポイント

契約時には、工事内容・金額・工期・保証内容を必ず確認しましょう。

不安な点はその場で確認してください。

◆住宅ローン本審査の流れ

このタイミングで、本審査の申し込み・金消契約・融資実行準備を進めます。

書類が多い時期なので、スケジュール管理がとても重要になります。

⑤着工~完成までの流れ(約4ヶ月~6ヶ月)

◆着工から上棟まで

地鎮祭・基礎工事・上棟と進み、ここまでで役1ヶ月~1.5ヶ月

内装工事・仕上げ工事

上棟後は、断熱・配線・壁・天井・床・設備取付などが進みます。

暮らしのイメージが一気に現実的になりますね!

⑥引き渡し・入居準備(約2週間~4週間)

◆完成検査

完成後、社内検査を行い、キズや不具合がないかチェックします。

◆引き渡し後にやること

住所変更・ライフライン手続き・引っ越し・家具配置  等、意外とやることが多い時期です。

スケジュール
お気軽にお電話でご連絡ください
0476-99-0055 0476-99-0055
8:00~18:00

Message

相談
有限会社酢﨑工務店

家づくりスケジュールでよくある失敗例

打合せが長引く

・要望がまとまらない

・決断が後回し

・家族間で意見が違う

こうなると、全体がずれていきます。



ローン・書類で止まる

・書類の準備不足

・期間を忘れる

・内容の勘違い

これらもスケジュール遅れの原因となります。



『家づくりを考え始めたけど、何から始めればよいのかわからない』『自分たちの状況だと、どの位の期間が必要?』など、疑問に思うことは山のようにあると思います。

些細なことでも結構ですので、お気軽にご相談ください。



Access

公共交通機関から外れたところにあるためお越しいただく際はお車のご利用をおすすめします

概要

会社名 有限会社酢﨑工務店
所在地 千葉県印西市吉田1589-6
電話番号 0476-99-0055
営業時間 8:00~18:00
定休日 基本 日曜日及び第1土曜日
1月、5月、8月、12月以外の第3月曜日
※第3月曜日が祝日の場合は第2月曜日となります。

※年末年始10日間 夏季休暇7日間 GWはカレンダーによっての定休があります。

アクセス

事務所は、主要な公共交通機関から大きく離れています。そのため、事務所にお越しいただく際は、お車でお越しいただきますようお願いします。また、お車以外でお越しの際は予めお知らせいただけますと対応可能ですので、お気軽にお問い合わせください。
Contact

お問い合わせ

RELATED

関連記事
